Mức Phạt Chủ Đầu Tư Bàn Giao Căn Hộ Chung Cư Khi Chưa Có Biên Bản Nghiệm Thu PCCC Năm 2026 Là Bao Nhiêu?
📋 Mục Lục Bài Viết
- 1. Mức Phạt Chủ Đầu Tư Bàn Giao Căn Hộ Chung Cư Chưa Nghiệm Thu PCCC Là Bao Nhiêu?
- 2. Căn Cứ Nghị Định 16/2022 Và Nghị Định 144/2021 Quy Định Chi Tiết Ra Sao?
- 3. Các Biện Pháp Phạt Bổ Sung Và Buộc Khắc Phục Hậu Quả Gồm Những Gì?
- 4. Rủi Ro Tính Mạng Và Pháp Lý Khi Cư Dân Dọn Về Ở Chui Tại Chung Cư Chưa Nghiệm Thu
- 5. Kinh Nghiệm Kiểm Tra Biên Bản Nghiệm Thu PCCC Chuẩn Trước Khi Nhận Nhà
- 6. Câu Hỏi Thường Gặp Về Nghiệm Thu PCCC Nhà Chung Cư
1. Mức Phạt Chủ Đầu Tư Bàn Giao Căn Hộ Chung Cư Chưa Nghiệm Thu PCCC Là Bao Nhiêu?
⚖️ Căn Cứ Pháp Lý Trực Tiếp Theo Nghị Định 16/2022/NĐ-CP & NĐ 144/2021/NĐ-CP

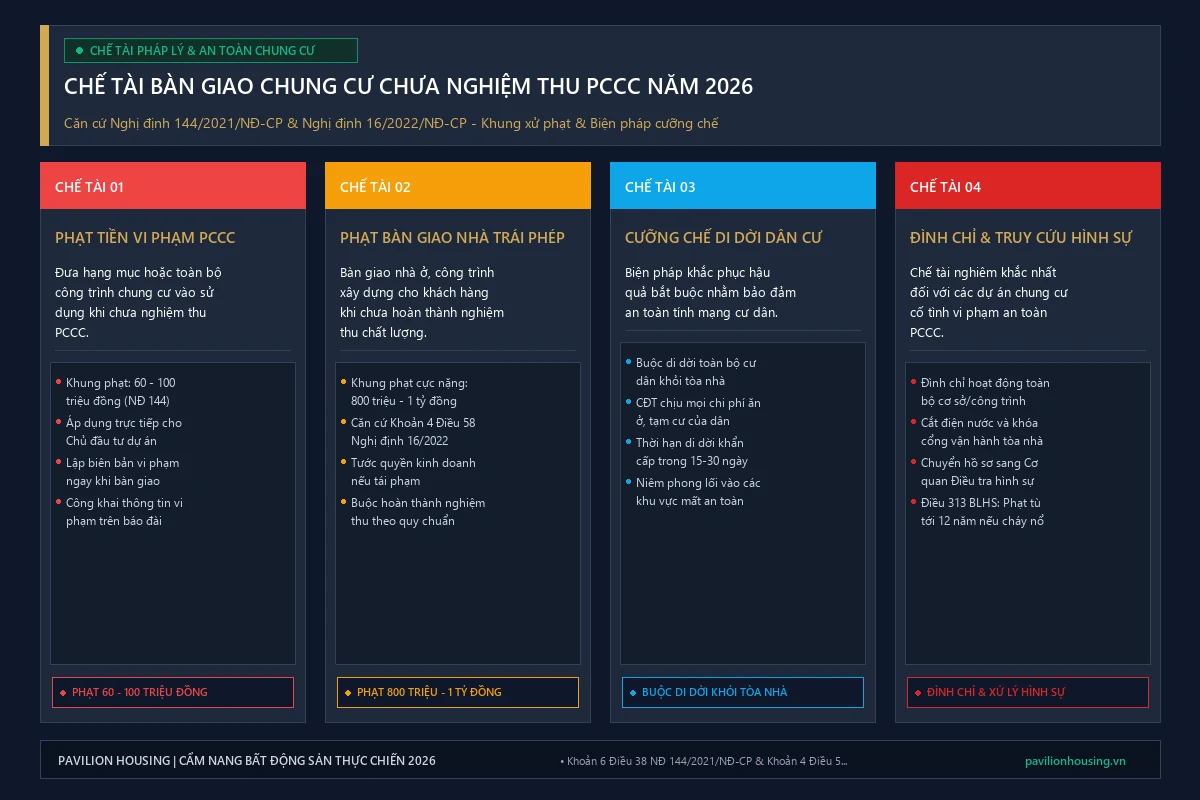

Theo khoản 4 Điều 58 Nghị định 16/2022/NĐ-CP và Điều 17 Nghị định 144/2021/NĐ-CP, chủ đầu tư bàn giao căn hộ chung cư khi chưa có văn bản nghiệm thu phòng cháy chữa cháy sẽ bị phạt tiền từ 80.000.000 đồng đến 100.000.000 đồng về hành vi bàn giao công trình chưa đủ điều kiện, đồng thời bị phạt từ 40.000.000 đồng đến 50.000.000 đồng về hành vi đưa công trình vào hoạt động chưa nghiệm thu PCCC. Tổng mức phạt tài chính lên tới 150.000.000 đồng. Ngoài phạt tiền, chủ đầu tư còn bị áp dụng hình thức xử phạt bổ sung là đình chỉ hoạt động công trình từ 01 đến 03 tháng và buộc khắc phục hậu quả bằng việc tổ chức nghiệm thu PCCC hoàn thiện theo quy chuẩn, hoàn trả toàn bộ chi phí phát sinh cho cư dân.
Đi thực tế một vòng các dự án bàn giao nhà tại khu vực Tây Nam Sài Gòn, không hiếm gặp cảnh tượng chủ đầu tư gửi thông báo nhận nhà gấp gáp khi hệ thống phòng cháy vẫn còn giăng dây thi công ngổn ngang. Nhiều người mua nhà vì nôn nóng dọn về tổ ấm mới hoặc tiếc tiền thuê trọ đã vội vã ký biên bản bàn giao chìa khóa mà không hề kiểm tra hồ sơ pháp lý công trình.
Hành vi “bàn giao chui” này không đơn thuần là sự chậm trễ kỹ thuật, mà là hành vi vi phạm pháp luật đặc biệt nghiêm trọng, đe dọa trực tiếp đến tính mạng của hàng ngàn cư dân. Luật pháp năm 2026 đã siết chặt chế tài xử phạt kép từ cả phía quản lý xây dựng lẫn lực lượng phòng cháy chữa cháy chuyên trách.
2. Căn Cứ Nghị Định 16/2022 Và Nghị Định 144/2021 Quy Định Chi Tiết Ra Sao?
Để răn đe các chủ đầu tư chây ì, hệ thống pháp luật quy định 2 tầng chế tài xử phạt hành chính độc lập. Theo dữ liệu công bố tại Cổng thông tin Chính phủ qua Nghị định 16/2022/NĐ-CP quy định xử phạt vi phạm hành chính về xây dựng:
- Điều 58 khoản 4 điểm b Nghị định 16/2022/NĐ-CP: Phạt tiền từ 80.000.000 đồng đến 100.000.000 đồng đối với hành vi bàn giao công trình hoặc hạng mục công trình khi chưa có văn bản chấp thuận kết quả nghiệm thu của cơ quan chuyên môn về xây dựng.
- Điều 17 khoản 6 Nghị định 144/2021/NĐ-CP: Phạt tiền từ 40.000.000 đồng đến 50.000.000 đồng đối với hành vi đưa công trình, hạng mục công trình vào hoạt động, sử dụng khi chưa có văn bản chấp thuận kết quả nghiệm thu về phòng cháy và chữa cháy.

Ngược lại, ở những dự án căn hộ cao cấp chuẩn mực như AVA Aurora trên trục Võ Văn Kiệt Quận 8, quy trình nghiệm thu PCCC luôn được tiến hành bài bản với hệ thống hút khói hành lang áp suất dương, thang thoát hiểm buồng đệm loại N1 và đầu phun sprinkler tự động hai đầu độc lập, tạo niềm tin an cư vững chắc cho cư dân.
3. Các Biện Pháp Phạt Bổ Sung Và Buộc Khắc Phục Hậu Quả Gồm Những Gì?
Nhiều chủ đầu tư tiềm lực tài chính lớn từng xem nhẹ số tiền phạt 150 triệu đồng vì số tiền này quá nhỏ so với doanh thu dự án. Tuy nhiên, điều khiến các doanh nghiệp bất động sản thực sự lo ngại chính là hệ thống chế tài bổ sung và biện pháp khắc phục hậu quả cưỡng chế:
Biện pháp cưỡng chế di dời cư dân ra khỏi tòa nhà để đảm bảo an toàn sinh mạng là đòn giáng nặng nề nhất. Khi đó, chủ đầu tư không những phải gánh toàn bộ chi phí thuê khách sạn hoặc chỗ ở tạm cho hàng trăm hộ dân, mà còn đối mặt với các vụ kiện đòi tiền phạt vi phạm tiến độ bàn giao hợp đồng.
4. Rủi Ro Tính Mạng Và Pháp Lý Khi Cư Dân Dọn Về Ở Chui Tại Chung Cư Chưa Nghiệm Thu
Nói thẳng ra là người mua nhà thường phải chịu thiệt thòi kép nếu đồng ý dọn vào ở khi tòa nhà chưa nghiệm thu PCCC. Có 3 điểm nguy hiểm cốt tử:
Đầu tiên, rủi ro hỏa hoạn đe dọa sinh mạng từng giây phút. Ở các công trình chưa nghiệm thu, hệ thống báo cháy tự động thường bị tắt chuông vì bụi thi công, máy bơm chữa cháy chưa đấu nối nguồn điện ưu tiên máy phát thứ cấp, cửa chống cháy tại buồng thang bộ bị chèn gạch đá. Khi sự cố chập điện xảy ra, cư dân hoàn toàn bị cô lập trong bẫy lửa.
Kế đó, các công ty bảo hiểm cháy nổ sẽ từ chối 100% trách nhiệm bồi thường nếu công trình chưa có văn bản chấp thuận nghiệm thu PCCC của cơ quan chức năng. Mọi thiệt hại về tài sản hàng tỷ đồng trong căn hộ đều do gia chủ tự gánh chịu.
Cuối cùng, chung cư sẽ bị đình trệ cấp sổ hồng vô thời hạn. Để sở hữu một không gian sống an tâm pháp lý tuyệt đối tại khu Đông Sài Gòn, các gia đình trung lưu thường ưu tiên lựa chọn các dự án căn hộ hoàn thiện chuẩn mực như A&K tại An Phú Quận 2, nơi tiêu chuẩn phòng cháy được nghiệm thu nghiêm ngặt trước ngày đón cư dân đầu tiên.
5. Kinh Nghiệm Kiểm Tra Biên Bản Nghiệm Thu PCCC Chuẩn Trước Khi Nhận Nhà
Kinh nghiệm đi nhận nhà của các chuyên gia giám sát xây dựng kỳ cựu cho thấy: người mua nhà tuyệt đối không nghe lời hứa suông của nhân viên kinh doanh. Hãy yêu cầu chủ đầu tư xuất trình bản sao chứng thực của 2 văn bản pháp lý tối quan trọng sau:
Một là, Văn bản chấp thuận kết quả nghiệm thu về PCCC do Cục Cảnh sát PCCC và CNCH (Bộ Công an) hoặc Phòng Cảnh sát PCCC (Công an tỉnh/thành phố) cấp. Văn bản này phải ghi rõ tên công trình, địa chỉ, số tầng và kết luận công trình đủ điều kiện nghiệm thu đưa vào hoạt động.
Hai là, Văn bản chấp thuận kết quả nghiệm thu hoàn thành công trình đưa vào sử dụng do Cục Giám định Nhà nước về chất lượng công trình xây dựng (Bộ Xây dựng) hoặc Sở Xây dựng địa phương ban hành.
Nếu chủ đầu tư chỉ đưa ra “Biên bản kiểm tra nghiệm thu” (chưa có chữ ký chấp thuận của cơ quan thẩm quyền) hoặc “Biên bản thử nghiệm hệ thống”, đó mới chỉ là bước nội bộ, chưa có giá trị pháp lý để bàn giao căn hộ. Cư dân có toàn quyền từ chối ký biên bản nhận bàn giao và tính lãi phạt chậm bàn giao căn cứ theo điều khoản hợp đồng mua bán đã ký kết.
6. Câu Hỏi Thường Gặp Về Nghiệm Thu PCCC Nhà Chung Cư
Q1: Nếu tôi đã ký nhận nhà khi chưa nghiệm thu PCCC thì có được hủy biên bản không?
Biên bản bàn giao ký trái luật khi chưa đủ điều kiện nghiệm thu bị vô hiệu theo quy định của Bộ luật Dân sự và Luật Nhà ở. Khách hàng có quyền gửi văn bản yêu cầu chủ đầu tư đình chỉ việc cư trú, bố trí chỗ ở tạm và khẩn trương hoàn tất nghiệm thu.
Q2: Thời hạn khắc phục vi phạm PCCC của chủ đầu tư tối đa là bao lâu?
Tùy mức độ vi phạm, cơ quan xử phạt sẽ ấn định thời hạn khắc phục trong quyết định xử phạt vi phạm hành chính, thường từ 30 đến 90 ngày. Quá thời hạn này mà không khắc phục sẽ bị xử phạt tăng nặng và cưỡng chế thi hành.
Q3: Người mua nhà có được bồi thường thiệt hại nếu việc chậm nghiệm thu PCCC kéo dài?
Có. Cư dân có quyền yêu cầu chủ đầu tư thanh toán tiền phạt vi phạm hợp đồng mua bán căn hộ theo lãi suất thỏa thuận trong hợp đồng (thường từ 0.05% đến 0.07%/ngày trên tổng số tiền đã đóng) tính từ ngày bàn giao trễ hạn đến ngày có văn bản nghiệm thu PCCC hợp lệ.
